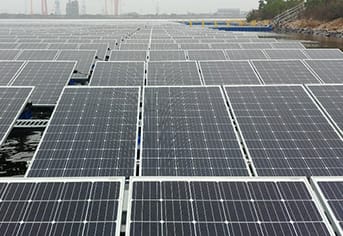

새만금 수상태양광 1.2GW 2029년 조기 완공, 3조원 사업 빠른 요약

총사업비 약 3조원 규모의 새만금 수상태양광 1.2GW 사업이 기존 2031년에서 2029년으로 조기 완공 목표를 앞당겨 본격 추진됩니다. 계통접속 방식 개선으로 접속선로 길이가 15km에서 2km로 대폭 단축되면서 사업성이 크게 개선되었고, 기후에너지환경부·전북특별자치도·새만금개발청·한국수력원자력·한국전력공사가 업무협약(MOU)을 체결하며 속도를 높이고 있습니다.
사업 개요·핵심 변경 사항
2029년까지 1.2GW 규모 수상태양광을 완공하는 것이 핵심 목표입니다. 기존 계획 대비 어떤 점이 달라졌는지 한눈에 비교해 보겠습니다.
| 구분 | 기존 계획 | 변경 후 (2026년 협약 기준) |
|---|---|---|
| 완공 목표 | 2031년 | 2029년 (2년 단축) |
| 설비용량 | 1.2GW | 1.2GW (동일) |
| 설치 면적 | 약 13.5㎢ 수역 | 약 13.5㎢ 수역 (동일) |
| 총사업비 | 약 3조 원 | 약 3조 원 (접속비용 별도 절감) |
| 계통 접속선로 길이 | 약 15km (내륙까지) | 약 2km (HVDC 변환소 연계) |
| 접속 비용 절감 | - | 2,000억~3,000억 원 절감 |
| 공용선로 구축 | 2031년까지 | 2029년까지 조기 구축 |
사업 지연 원인과 해결 과정
사업 지연의 핵심 원인은 계통접속 문제였습니다. 수상태양광에서 생산한 전력을 기존 전력망에 연결하는 과정에서 약 15km에 달하는 접속선로를 발전사업자가 직접 구축해야 했기 때문입니다.
이 문제가 어떻게 해결되었는지 단계별로 살펴보겠습니다.
- 문제 발생: 내륙까지 약 15km 접속선로 구축 필요 → 수천억 원의 비용 부담으로 사업성 악화
- 접속방식 개선: 수상태양광 인근에 설치 예정인 고압직류송전(HVDC) 변환소를 새로운 연계 지점으로 변경
- 선로 길이 단축: 기존 15km → 약 2km로 약 13km 단축
- 비용 절감 확보: 접속선로 단축으로 2,000억~3,000억 원 규모의 비용 절감
- 공용선로 조기 구축: 내륙 육상선로를 2031년에서 2029년으로 앞당겨 구축하기로 협약
핵심 포인트: 계통접속 방식 변경 하나로 접속선로가 13km 줄고, 비용이 최대 3,000억 원 절감되며, 완공 시기가 2년 앞당겨졌습니다. 발전설비 구축과 전력 계통 연계가 동시에 진행될 수 있는 기반이 마련된 것입니다.
지역 경제·시민 영향
전북 지역경제에 실질적인 활력을 불어넣을 대규모 사업입니다. 이 사업이 시민과 지역에 미치는 영향을 구체적으로 정리하면 다음과 같습니다.
| 영향 분야 | 구체적 내용 |
|---|---|
| 일자리 창출 | 3조 원 규모 사업 시행에 따른 건설·운영·유지보수 분야 고용 효과 |
| 지역 산업 유치 | 새만금 단지의 재생에너지 기반 주력 산업 유치 기반 마련 |
| 전력 공급 안정 | 1.2GW 규모 발전으로 전북 지역 전력 공급 안정성 강화 |
| 글로벌 거점화 | 새만금을 글로벌 재생에너지 거점으로 도약시키는 기반 구축 |
| 탄소중립 기여 | 대규모 재생에너지 발전으로 국가 탄소중립 목표 달성에 기여 |
참고로 1.2GW는 대략 원자력발전소 1기 수준의 발전용량에 해당하며, 이 규모의 수상태양광이 완성되면 세계 최대급 수상태양광 발전시설 중 하나가 됩니다.
사업 추진 일정
2026년 2월 업무협약 체결을 시작으로 2029년 완공까지 단계적으로 추진됩니다.
| 시기 | 주요 내용 |
|---|---|
| 2026년 2월 | 5개 기관 업무협약(MOU) 체결 완료 |
| 2026년~ | 수상태양광 발전설비 구축 및 송·변전 설비 설치 병행 추진 |
| ~2029년 | 내륙 육상선로(공용선로) 조기 구축 완료 |
| 2029년 목표 | 1.2GW 수상태양광 발전시설 완공 및 전력계통 연계 |
자주 묻는 질문 (FAQ)
새만금 수상태양광이란 정확히 무엇인가요?
새만금 방조제 내 수역 위에 태양광 패널을 설치하는 발전 사업입니다. 약 13.5㎢의 수면 위에 1.2GW 규모의 태양광 발전시설을 설치하며, 육지를 사용하지 않고 수면을 활용하기 때문에 토지 훼손 없이 대규모 재생에너지를 생산할 수 있는 장점이 있습니다.
1.2GW 규모는 어느 정도의 발전량인가요?
원자력발전소 약 1기 수준의 설비용량에 해당합니다. 다만 태양광은 날씨와 일조시간에 따라 실제 발전량이 달라지므로, 연간 실제 발전량은 설비용량보다 낮게 산출됩니다. 그럼에도 세계 최대급 수상태양광 시설 중 하나가 됩니다.
계통접속 문제가 왜 중요했나요?
태양광에서 만든 전기를 기존 전력망에 연결해야 실제로 사용할 수 있기 때문입니다. 기존에는 발전사업자가 내륙까지 15km에 달하는 접속선로를 직접 만들어야 해서 수천억 원의 추가 비용이 발생했고, 이것이 사업성을 크게 떨어뜨려 사업 추진이 지연되었습니다.
HVDC 변환소란 무엇인가요?
고압직류송전(High Voltage Direct Current) 설비로, 교류 전력을 직류로 변환하여 장거리 송전 손실을 줄이는 시설입니다. 이 변환소가 수상태양광 인근에 설치될 예정이어서, 기존 15km 대신 약 2km만 연결하면 되도록 접속 지점을 변경할 수 있었습니다.
이 사업으로 전기요금이 영향을 받나요?
직접적인 전기요금 변동을 단정하기는 어렵습니다. 다만 접속 비용 절감(2,000억~3,000억 원)으로 사업 경제성이 개선되었고, 재생에너지 확대는 장기적으로 에너지 자립도를 높이는 데 기여합니다. 자세한 사항은 기후에너지환경부(044-203-5122)에 문의하시기 바랍니다.
전북 지역 주민에게는 어떤 혜택이 있나요?
총사업비 3조 원 규모의 대형 사업으로 건설·운영 과정에서 지역 일자리 창출이 기대됩니다. 또한 새만금이 재생에너지 거점으로 성장하면 관련 산업 유치, 지역경제 활성화 등 간접적인 경제 효과가 발생할 수 있습니다.
환경 영향은 없나요?
수상태양광은 육지 태양광에 비해 토지 훼손이 적다는 장점이 있습니다. 다만 수생태계에 미치는 영향 등에 대해서는 환경영향평가를 거쳐 추진되며, 구체적인 환경 관련 사항은 관계기관에 확인하시는 것을 권장합니다.
에디터 한마디
이번 새만금 수상태양광 사업의 조기 완공 전환은 단순히 일정을 앞당긴 것이 아니라, 계통접속 방식의 근본적 개선이 이끌어낸 결과라는 점에 주목할 필요가 있습니다.
기존에 가장 큰 걸림돌이었던 15km 접속선로 문제를 HVDC 변환소 활용으로 2km로 줄인 것은, 향후 다른 대규모 재생에너지 사업에도 적용될 수 있는 모범적인 문제 해결 사례입니다. 특히 2,000억~3,000억 원의 비용 절감은 사업 경제성을 획기적으로 개선시켰습니다.
전북 지역 입장에서는 3조 원 규모의 대형 사업이 본격적으로 추진된다는 점에서 건설·운영 일자리 창출과 관련 산업 유치 효과를 기대할 수 있습니다. 다만 사업 과정에서의 환경 영향, 어업권 관련 사항 등은 지속적으로 관심을 가지고 지켜볼 필요가 있습니다.
에너지 정책이나 새만금 개발 관련 추가 문의는 기후에너지환경부 전력망정책과(044-203-5122)로 연락하시면 안내받으실 수 있습니다.
